Lancement de la construction de l’auditorium de la Rainbow School en partenariat avec l’APECIH et TCEF
- info270446
- 13 juil.
- 4 min de lecture
Dernière mise à jour : 11 sept.
Rainbow School News - Juillet 2025
Progrès de la construction de la salle polyvalente
Le 4 juin 2025, l’équipe d’architecture de HIAL Ladakh a effectué sa deuxième visite officielle à l’école Rainbow. Cette visite avait pour but de finaliser l’agencement du site, l’orientation et le traçage des fondations de la salle polyvalente.
Lors de cette visite, l’équipe d’architectes a eu des discussions approfondies avec divers artisans locaux. Parmi eux, on trouve des experts en maçonnerie, des charpentiers et des soudeurs. L’objectif de cette rencontre était de présenter et expliquer les principes et concepts structurels de la conception bioclimatique (Passive Solar Building Design), un élément central du projet.
Une approche collaborative
Il est important de souligner que cette session n’était pas une simple présentation technique. L’équipe de HIAL a écouté activement les retours des artisans. Ils ont intégré leurs connaissances locales, techniques traditionnelles et idées pratiques pour la conception et la construction de l’auditorium.
Cette approche collaborative et inclusive garantit que la structure soit à la fois ancrée dans la culture locale et adaptée aux enjeux environnementaux. Cela représente une étape importante supplémentaire dans ce projet commun. Elle renforce notre engagement envers un développement d’infrastructures durables et centrées sur la communauté.
Cérémonie de pose de la première pierre
Conformément à la tradition spirituelle et culturelle ancrée dans le bouddhisme tibétain, la cérémonie de la pose de la première pierre (Bhumi Puja) pour la salle polyvalente a été réalisée le 2 juin 2025. Cette cérémonie a été effectuée avec un profond respect et une grande attention. Les moines ont accompli les rituels sacrés afin de bénir le site. Ils ont demandé la permission aux forces élémentaires et aux esprits de la terre (Nagas). Cette étape est essentielle avant toute activité de construction selon notre tradition.
Selon la croyance tibétaine, la terre n’est pas inerte, mais bien vivante. Elle est souvent habitée par des esprits ou des Nagas. Il est donc d’usage et de respect de faire des prières et des offrandes pour solliciter leur consentement et leurs bénédictions avant l’érection de toute nouvelle structure. Afin d’assurer l’équilibre et l’harmonie, dix Sachu Pungpa (géomancie tibétaine) ont également été installés sur le site.
La géomancie tibétaine
La géomancie tibétaine est une science traditionnelle d’analyse des énergies terrestres. Elle implique l’alignement et l’interaction des éléments naturels tels que l’eau, l’air, l’espace et la lumière. Son objectif est d’établir l’harmonie, la santé, la prospérité et le bien-être — tant dans l’environnement que chez les individus qui y vivent.
Il est à noter que cette année correspond à l’année du Serpent de Bois dans le calendrier tibétain. Cette année n’est traditionnellement pas considérée comme propice au lancement de nouvelles constructions. Toutefois, pour contrer les influences négatives, des rituels spéciaux et des prières compensatoires ont été réalisés. Cela permet d’aligner l’énergie du projet sur des forces positives et bénéfiques.
Ce commencement sacré et symbolique jette ainsi les bases non seulement de la structure physique, mais aussi de l’intégrité spirituelle de ce projet commun. Cette cérémonie a également été suggérée par Karma Tensum, Directeur Exécutif du TCEF.
Avancement des travaux de construction
Les travaux de creusement des fondations ont débuté le 6 juin 2025. Cela marque une avancée significative dans la mise en œuvre concrète du projet de salle polyvalente. Immédiatement après l’excavation, la construction du mur de fondation en maçonnerie de pierre a été entreprise.
Spécifications techniques clés de la fondation : profondeur 90 cm sous le niveau du sol, largeur 110 cm, hauteur de la couche étanche (DPC – Damp Proof Course) 75 cm au-dessus du niveau du sol.
Étant donné que la région du Zanskar est soumise à de fortes chutes de neige, il a été décidé de relever le niveau du DPC à 75 centimètres. Cela vise à protéger la structure contre l'accumulation de neige et les problèmes liés à l’humidité. Cette mesure garantit la durabilité et l’efficacité thermique du bâtiment en conditions hivernales extrêmes. Cette phase reflète l’effort collectif de la communauté pour assurer que les fondations soient à la fois solides sur le plan structurel et adaptées à l’environnement local.
Installation des piliers en acier
Le premier pilier en acier renforcé du projet de salle polyvalente a été installé avec succès le 13 juin 2025. Il s'agit d'une étape importante dans nos travaux de construction. Une équipe dévouée de 16 personnes a été mobilisée cette saison pour mener à bien le projet. Leur engagement et leur travail acharné ont permis des progrès dépassant nos attentes. Nous nous réjouissons de poursuivre sur cette lancée et de continuer le travail d'équipe pour les prochaines phases de construction.
Construction des murs
À la suite de l'achèvement du nivellement du sol et de la pose de la barrière anti-humidité (DPC – Damp Proof Course), nous avons compacté et posé avec succès des briques de terre et de ciment pour la future construction du mur.

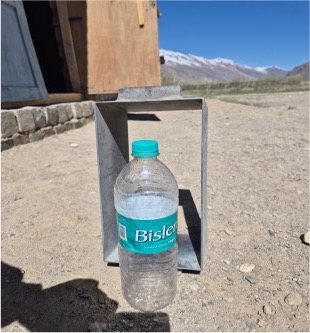

Composition des murs : 70 % des murs au-dessus du niveau DPC seront construits en briques de terre, conformément à notre architecture traditionnelle. La façade sud comportera un système de mur Trombe, construit avec des briques de ciment combinées à des bouteilles en plastique d’eau minérale remplies d’eau et de 250 grammes de sel. Cette technique de chauffage solaire passif — éprouvée à HIAL Ladakh — utilise les bouteilles d’eau comme batteries thermiques. Pendant la journée, les bouteilles absorbent la chaleur du soleil. La nuit, elles libèrent lentement la chaleur stockée, aidant à maintenir une température intérieure stable.
Engagement communautaire et action environnementale

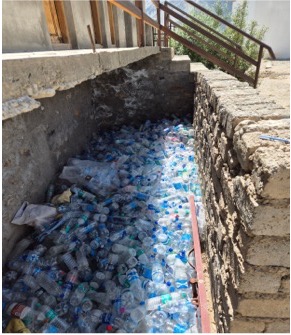

Pour collecter le nombre nécessaire de bouteilles d’eau, les élèves ont été encouragés à rapporter de chez eux des bouteilles d’eau en plastique vides. Tous les 15 jours, l’école les récompense à hauteur de ₹2 par bouteille, ce qui est suivi et enregistré. Nous collectons également des bouteilles auprès des hôtels locaux. Cela promeut la réutilisation et la réduction des déchets plastiques dans la communauté.
Cette initiative soutient non seulement la construction durable, mais sensibilise également les élèves à l’environnement. Elle crée une expérience d’apprentissage pratique en architecture résiliente au climat.
Les briques sont fabriquées sur site et exposées au soleil pour un séchage complet avant d’être utilisées pour la construction des murs. Cela garantit une meilleure adhérence et une solidité structurelle accrue.
Nous vous tiendrons informés de la progression des travaux dans nos prochains posts.
